114.01.22(三)

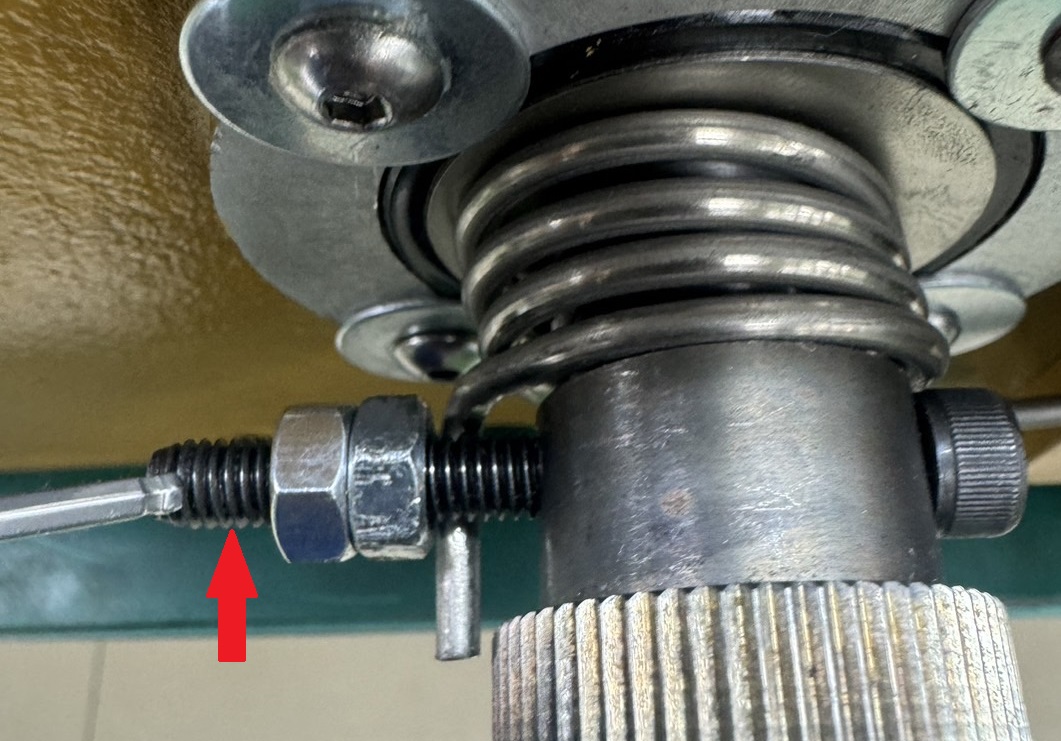

現地發現 : 花鍵轉接環用的螺絲斷裂和螺帽鬆脫

114.01.20(一)
現地發現 : 馬達檔片斷裂

113.12.20(五)
靶機驗收: (合格)
整理工具
飛回臺灣
113.12.19(四)
*175碼,電線土坑復原回填
*11台平板-機場使用,軟體更新
*靶機電腦和平板操作教學(13:00-15:00)
*實彈射擊(15:00-17:00)
300碼,(2)靶位,25公尺射擊,3-1台平板連線測試
結果平板有紀錄,進入修正區校正後,
平板彈孔與實際彈孔無法校正一樣位置,或是平板靶版,沒有顯示彈孔點
300碼,(2)靶位,10公尺射擊,3-2台平板連線測試
結果平板有紀錄,進入修正區校正後,
平板彈孔與實際彈孔,平板顯示X軸都為負值 , Y軸都比實際彈孔更低位置,無法校正一樣位置
113.12.18(三)
*嘍馬司有線連線確認
*鑰匙和連結線增加保護措施
*調整全部靶機,提高靈敏度
*300碼,嘍馬司無線測試…結果無法連線
*300碼,27台靶機舉臂與靶機固定
113.12.17(二)
*175碼,土坑訊號線銲接補強,膠布重繞
*300碼,查線結果:
訊號線06 + (1)(2)靶位-嘍馬司線頭(錯的)
訊號線12 + (4)靶位-嘍馬司線頭(錯的)
*重接之後:
訊號線01
訊號線02
訊號線03
訊號線04 + 3-(2)靶位-嘍馬司線
訊號線05 + 3-(3)靶位-嘍馬司線
訊號線06 + 3-(4)靶位-嘍馬司線
訊號線07 + 3-(5)靶位-嘍馬司線
訊號線08 + 3-(6)靶位-嘍馬司線
訊號線09 + 3-(7)靶位-嘍馬司線
訊號線10 + 3-(8)靶位-嘍馬司線
訊號線11 + 3-(1)(0)靶位-嘍馬司線
訊號線12 + 3-(1)(2)靶位-嘍馬司線
*射擊線,查線結果:
訊號線08 + (6)靶位-平板電腦插座(短路) ,待調整
實彈射擊(15:00-17:00)
300碼 ,(2)靶位-有嘍馬司,近距離25公尺射擊,平板近距離50公尺紀錄關看
射第一發平板有紀錄,點開修正彈孔點位置,
(存有舊的彈孔點資料),無法修改。
刪除平版內的資料區檔案後,修正區沒舊的彈孔點資料
重開軟體後,後面再打四發,平板都沒紀錄彈孔位置,
導致無法在修正區調彈孔點位置。申請家偉支援
75碼,(2)靶位-側倒,近距離25公尺射擊
管制室,電腦顯示射擊發數0發
75碼,(4)靶位-側倒,近距離25公尺射擊
管制室電腦顯示射擊發數0發,修改電腦程式提高靈敏度
75碼,(1)(2)靶位-側倒,射擊線射擊
管制室,電腦顯示射擊發數0發,待明天各台靶機調靈敏
113.12.16(一)
*175碼,挖土
*175碼,挖土查線結果:
訊號線01 +
訊號線02 +
訊號線03 +
訊號線04 + 貳靶嘍馬司線
訊號線05 + 参靶嘍馬司線
訊號線06 (接觸不良)+ 肆靶嘍馬司線
訊號線07 + 伍靶嘍馬司線
訊號線08(短路) +陸靶嘍馬司線
訊號線09 + 柒靶嘍馬司線
訊號線10 + 捌靶嘍馬司線
訊號線11 (與訊號12接反)+ 拾靶嘍馬司線
訊號線12(與訊號11接反) + 12靶嘍馬司線
*管制室訊號線查線結果:
01 ,06 ,08 ,11 ,12用電線短接
*175碼挖土測量訊號線是否短路異音
*300碼撥線,三用電表測歐姆檔,測試是否有異音
113.12.15(日)
*300碼裝上彈著點偵測系統5台
*300碼靶機預鎖上蓋螺絲15台
*75碼靶機預鎖上蓋螺絲6台
*175碼靶機預鎖上蓋螺絲6台
*射擊線0碼,接電(300線+彈著點偵測系統訊號連結盒)
*射擊線0碼,測試彈著點偵測系統連結是否正常
實彈射擊(14:00-16:00)
300碼,靶機開機風大會吹倒,300碼 (2)靶改用繩子固定射擊,測試嘍馬司功能
113.12.14(六)
*調整300碼27台靶機後倒感應器
*調整所有39台靶機編號
*300碼裝,彈著點偵測系統4台
*300碼靶機預鎖上蓋螺絲12台
113.12.13(五)
*焊接300碼彈著點偵測系統連結線頭
*裝上300碼靶機連結線頭
*焊接300碼靶機連結線頭
113.12.12(四)
*軍方演練監測08:00-10:00
*300碼靶機研磨邊架07台
*排定靶機教學(14:00-16:30)
113.12.11(三)
*戰車打靶(08:00-17:00)
*平板鐵架拆名牌B
*焊接平板訊號連結線盒
113.12.10(二)
*300碼搬移靶機27台 ,靶機研磨邊架03台
*300碼靶機研磨邊架17台
113.12.09(一)
*300碼次電箱接電,(300線+靶位訊號線)
*平板鐵架拆名牌A
*管制室-總電箱改用短接法 :
到300線~06端+3靶位訊號線:三號彈著點偵測系統
到300線~07端+4靶位訊號線:四號彈著點偵測系統
到300線~08端+5靶位訊號線:五號彈著點偵測系統
到300線~09端+6靶位訊號線:六號彈著點偵測系統
到300線~10端+7靶位訊號線:七號彈著點偵測系統
到300線~11端+8靶位訊號線:八號彈著點偵測系統
到300線~12端+9靶位訊號線:九號彈著點偵測系統
113.12.08(日)
*觀景臺總電箱做端子頭
*彈著點偵測系統,機號塗環氧樹脂膠
*觀景臺總電箱改用短接法(300線+靶位訊號線)
(因為靶機位置延長距離 , 故 射擊線排組的電線不用)
到300線-01端+電腦線(39臺靶機訊號用)
到300線~04端+1靶位訊號線:一號彈著點偵測系統
到300線~05端+2靶位訊號線:二號彈著點偵測系統
113.12.07(六)
*75碼和175碼水泥牆擋板分離
113.12.06(五)
*彈著點偵測系統,名牌貼防溢出貼紙
*彈著點偵測系統,名牌塗環氧樹脂膠
113.12.05(四)
*靶機組裝39台靶臂
*75碼組靶機鐵架
*75碼次電箱接電(300線+靶機訊號線)
*175碼次電箱接電(300線+靶機訊號線)
*175碼組靶機鐵架
113.12.04(三)
*機場拿控制版
*靶機組裝12台控制版
*靶機組裝27台控制版
*75碼組靶機鐵架
113.12.03(二)
*機場拿電腦和面板
*拆靶機木櫃,靶機和靶版載到靶場陳列
*拆鐵架及彈著點偵測系統木櫃
*彈著點偵測系統和面板盒組載到靶場陳列
*15:00物件數量審查~通過
113.12.02(一)
飛去澎湖
*檢查物品 ,勘查路線
113.11.21

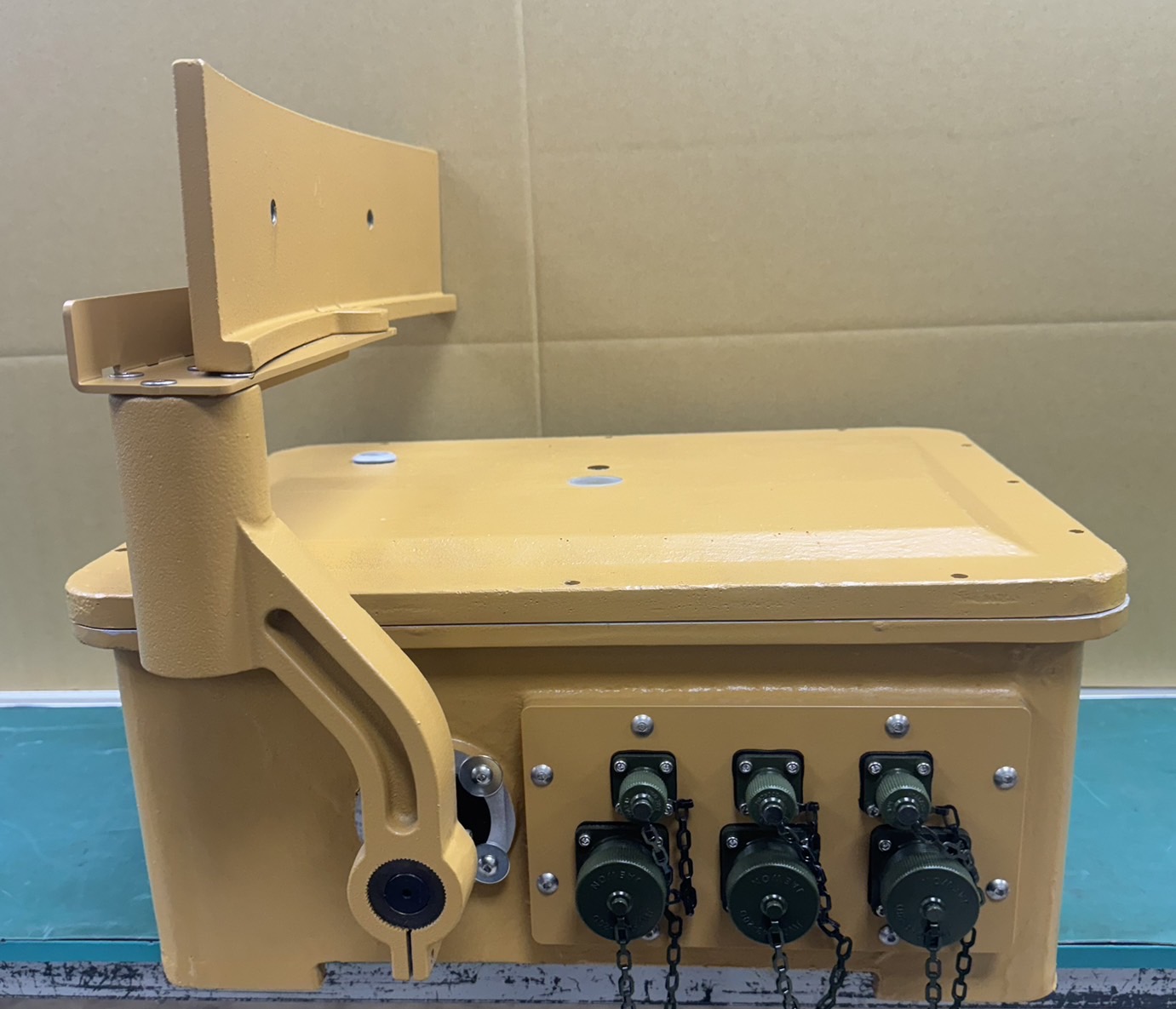

*靶機無燈18台
*靶機有燈21台
*備品 : 無燈 3台+有燈 3台
* 組裝遇到問題後加工:

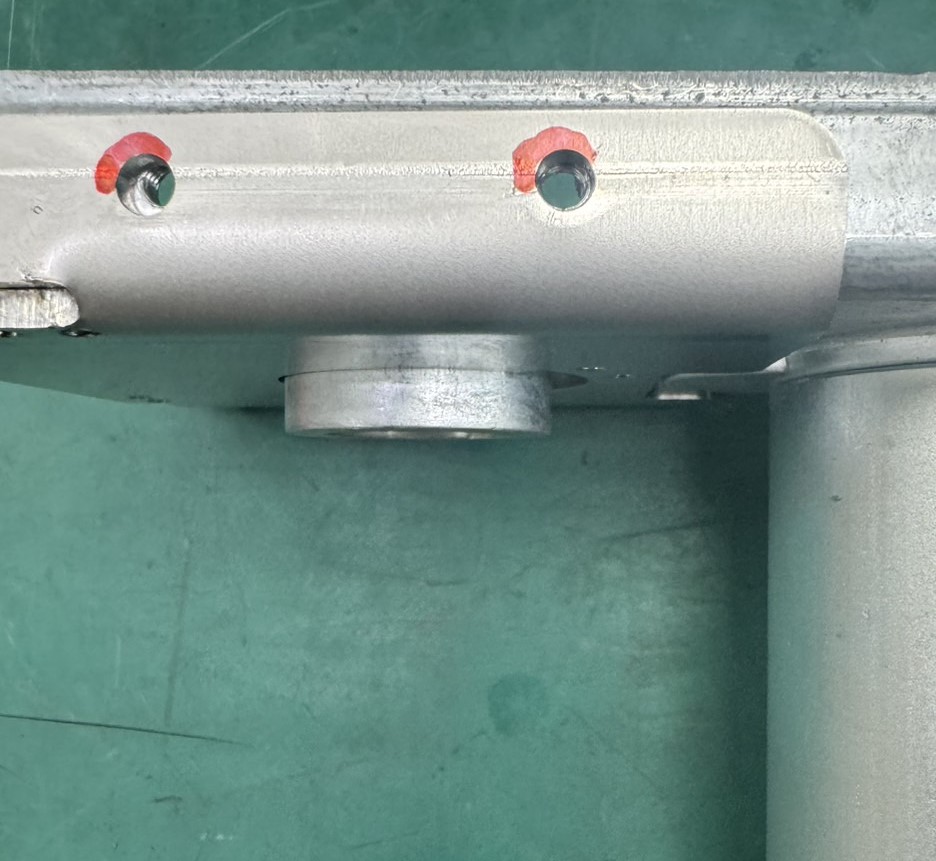

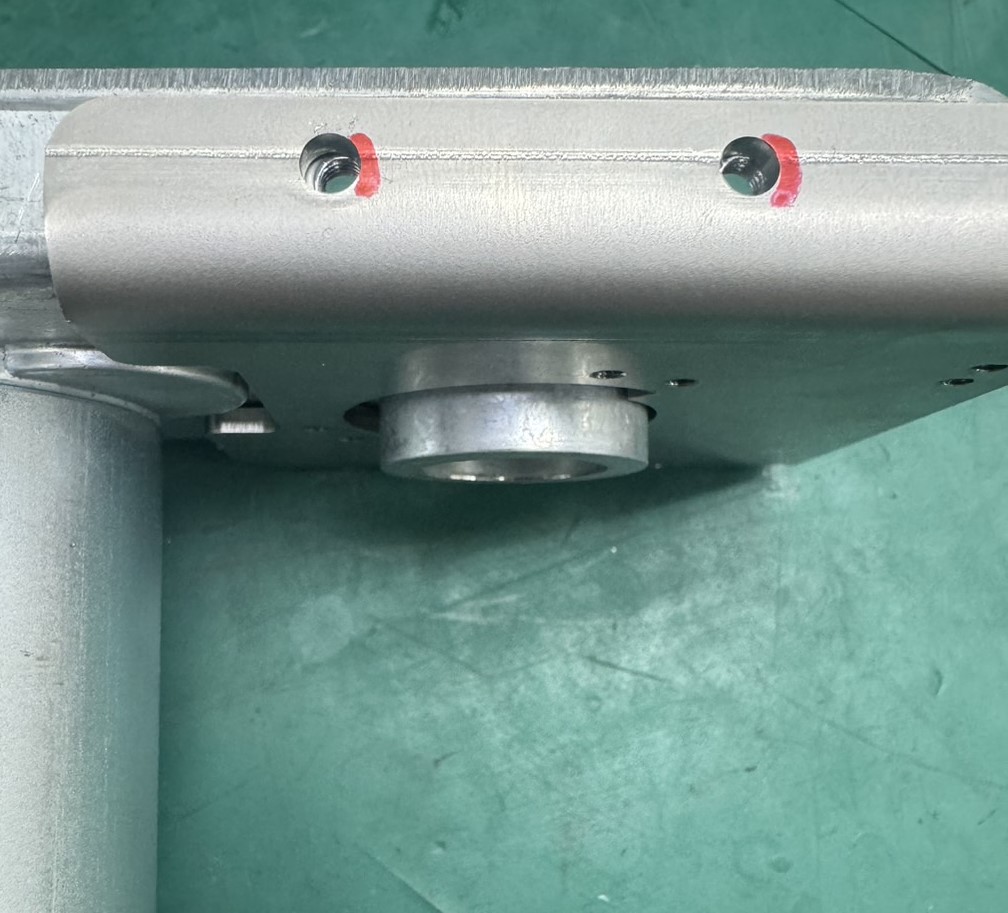

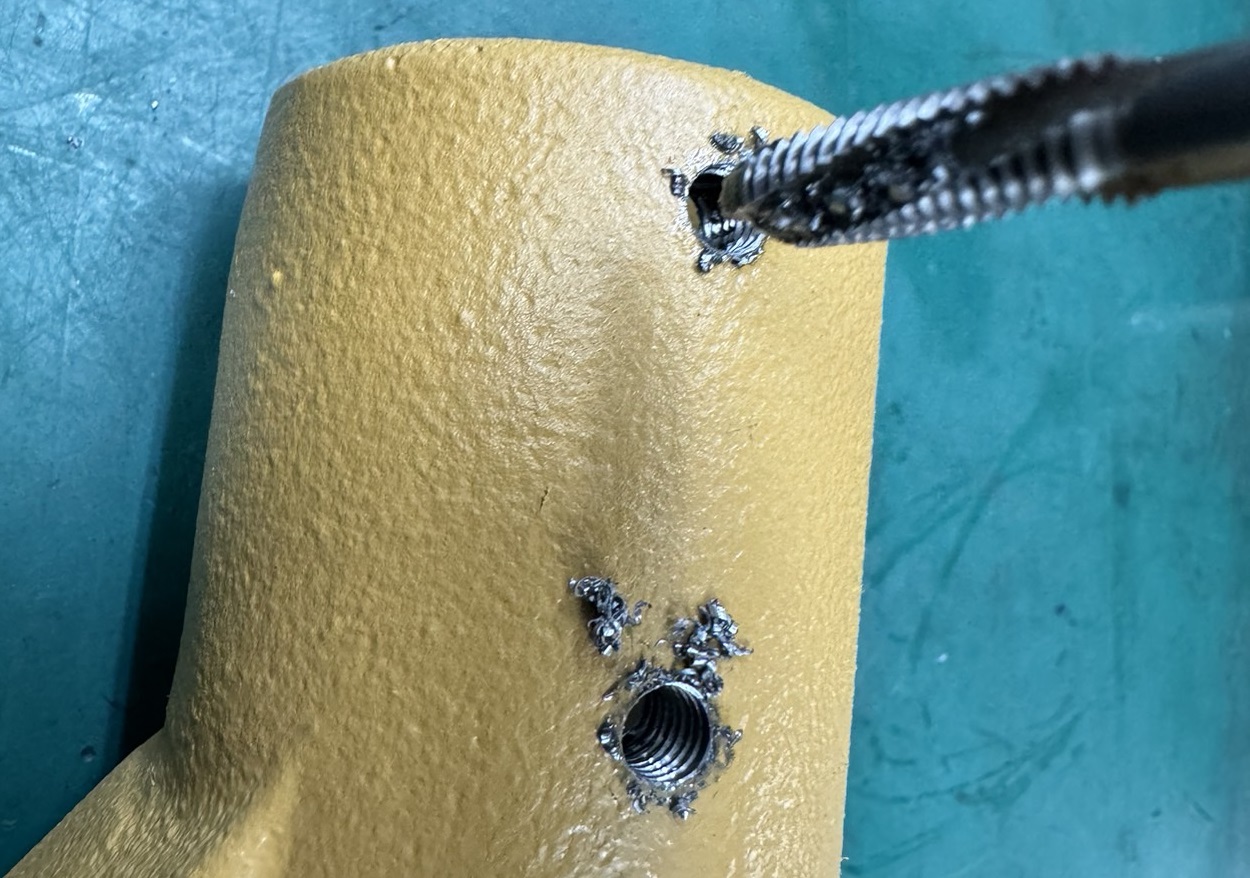

馬達減速箱固定板-偏孔修改

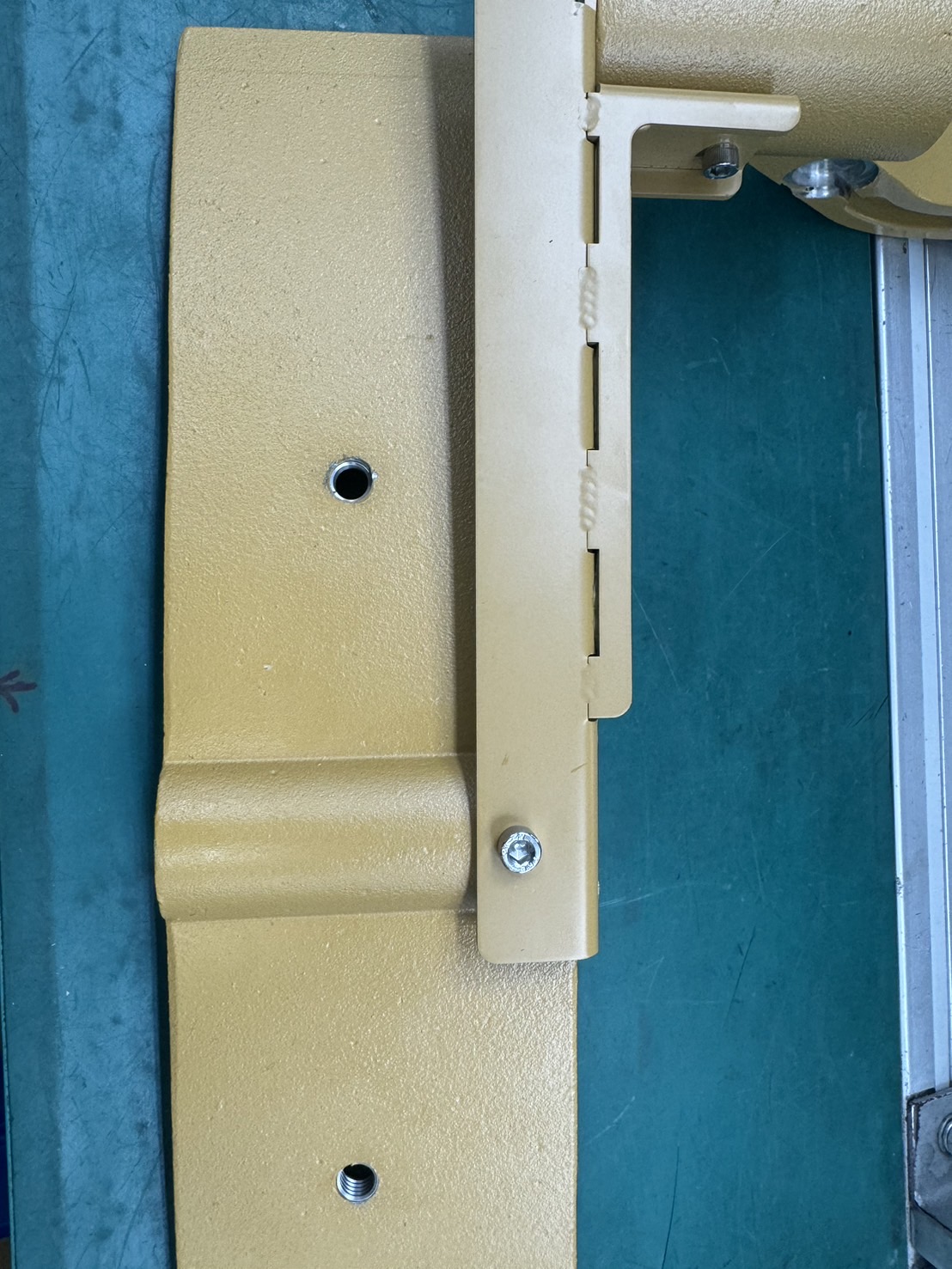

靶夾舉臂-缺螺絲孔


靶機後倒,舉臂缺螺絲孔 靶機側倒,舉臂無螺絲孔
